(2026年10月2日・図1・表4)

結論

毎朝の自動実行は、X への投稿や記録の取り込みを、ぼくが寝ているあいだに済ませてくれます。ただ、「動いた」と「合っている」は別でした。この1枚は、合っているかを確かめる側の構造です。

  • 自動実行は、終わるたびに「受領票」を1行残します。どの工程が成功したか、何を投稿したか、いくら使ったかをまとめた、その朝の結果の記録です。
  • 9月25日からは「突き合わせ」を足しました。前の日の時点の記録から「明日の朝はこうなるはず」という想定を作り、実際の受領票と10項目で比べます。
  • 9月26日から10月1日までの6日・60項目で、不一致は2つでした。どちらも「開始が予定より3時間以上遅れた」です。投稿の本数や金額の不一致は0でした。
  • 確かめるための追加の費用は0円です。X の API を新しく呼ばず、すでにあるファイルを読んで比べるだけだからです。
  • 作ったきっかけは、記録が「全工程 成功」でも、結果が合っていなかったことが3件あったからです(下の表の 9/14・9/15・9/22 の行)。

部品の関係図

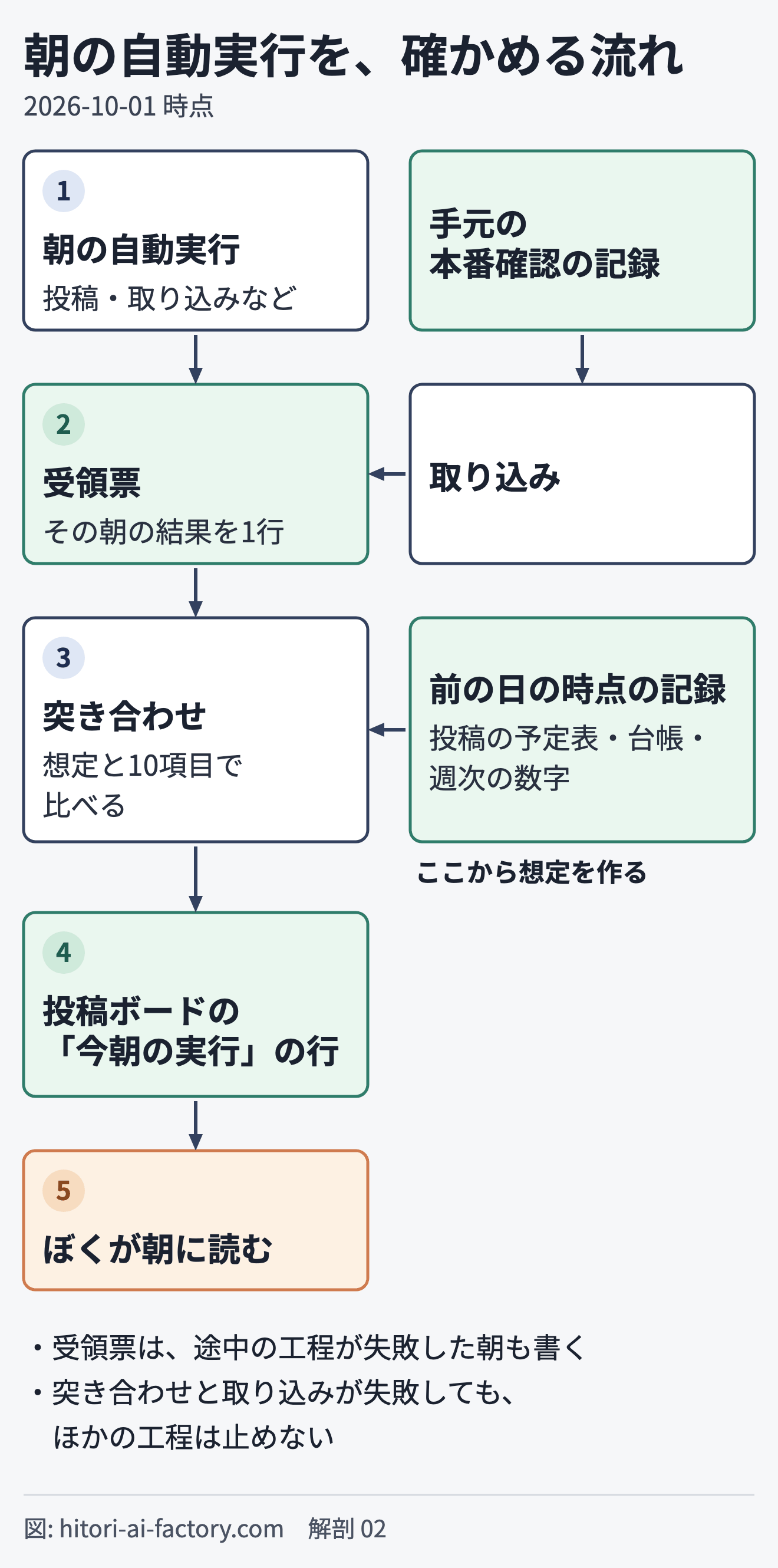

朝の自動実行が受領票を1行残し、前の日の時点の記録から作った想定と10項目で突き合わせ、結果を投稿ボードに出すまでの流れ。
朝の自動実行が受領票を1行残し、前の日の時点の記録から作った想定と10項目で突き合わせ、結果を投稿ボードに出すまでの流れ。

流れは上から下です。朝の自動実行が終わると、受領票が1行書かれます。そのあと、前の日の時点の記録から作った想定と比べて、結果を同じ行に足します。ぼくが朝に読むのは、投稿ボードに出るその1行です。

手元でやっている本番確認(公開したページが正しく出ているかの確認)の記録も、翌朝の自動実行が受領票に取り込みます。

突き合わせの10項目

想定は、実行の前の日の時点の記録から作ります。実行したあとの記録から作ると、結果に合わせた想定になってしまうからです。

項目想定の作り方6日の結果
工程の成否全部成功(止めている工程は「飛ばした」)6日とも一致
その朝の投稿前の日の時点の予定表から、出るはずの1本を選ぶ6日とも一致
画像対象に画像があれば、画像つきで出ている6日とも一致
使った金額決まった単価 × 件数(投稿 0.015ドル・URL つき 0.20ドル・読み取り 0.005ドル)6日とも一致
自動で作る承認待ちカードの数前の日の時点で数える6日とも一致
週ごとの記録の行数前の日+16日とも一致
まだ告知していない記事の数記事の一覧と同じ数え方6日とも一致
承認済みで未投稿の数前の日の枚数 − その朝の投稿6日とも一致
ボードのサムネ画像つきカードの枚数6日とも一致
開始時刻予定の 06:47 からの遅れが3時間以内4日一致・2日不一致(9/29 は3時間28分、10/1 は3時間3分)

開始の遅れは、9月15日から10月1日までの定時の実行17日で、最小が1時間44分、中央値が2時間10分、最大が3時間28分でした。起動しなかった日はありません。

止まった箇所

確かめる仕組みに関わるものだけを並べます。投稿そのものの止まった箇所は、解剖 01 にあります。

日付何が起きたか原因直し
8/27定時の実行が起動せず、朝の出力が何も無かった起動しなかった(GitHub 側の原因は分からないまま)予定の時刻を、混みにくい端数の分に変えた(8/28)
8/286時間半遅れて起動し、最後の保存で失敗。出力も痕跡も残らなかった前の夜に増やした出力ファイルが、保存の対象に入っていなかった保存の対象を一覧で明示し、保存のやり直しを足した(8/28)
9/11実行が失敗し、朝の出力が保存されずに消えた。投稿だけは出ていた前の日に足した台帳のファイルが、保存から外す設定に当たっていた外さない例外を1行足した(9/11)
9/14・9/15受領票は「全工程 成功」なのに、朝に告知した記事がボードで「未告知」と表示された投稿の前にボードを作る順になっていた投稿のあとにボードを作り直す工程を足した(9/15)
9/15受領票は「全工程 成功」なのに、まだ出していない手動の2本が「投稿済み」と記帳された自動の照合が、カードを登録する前の投稿(同じ URL)に当たった「登録より後の投稿だけ」を条件にし、照合の結果を受領票に書くようにした(9/15)
9/20試しの実行で、途中の工程の失敗が投稿まで止めた。受領票では、飛ばした理由が区別できなかった工程のつなぎ方と、受領票の書き方途中が失敗しても投稿は走る形にし、飛ばした理由を書き分けた(9/20)
9/22・9/24・9/25ボードの画像のサムネが0枚になった。受領票には何も出なかった画像の縦横を読む部品が実行する環境に無く、エラーを握りつぶしていた読み方を変え、受領票にサムネの枚数の行を足した(9/25)
9/25作業ファイルが壊れていると、受領票が1行も書かれない穴(公開の前に手元で見つけた。本番では起きていない)1つの行の読み込みの失敗が、受領票の全体を止める作りその行が読めなくても、受領票は書く形にした(9/25)
9/26「まだ告知していない記事」の数が、記事の一覧(0)と食い違った(1)数え方が2通りあった数え方を1つに揃えた(9/27)
9/27手元の本番確認が受領票に書くと、翌朝の自動実行の保存とぶつかる作りの穴(ぶつかった記録は無い)受領票の書き手が2つになる作り書き先を分け、受領票への取り込みは朝の自動実行だけにした(9/28)
9/29開始が3時間28分遅れ、突き合わせが不一致になったGitHub の予約実行の混雑直していない(起動の仕組みを見直す)
10/1開始が3時間3分遅れ、突き合わせが不一致になった確かめていない直していない

上の3行は、受領票がまだ無かった時期の出来事です。何がどこまで動いたのかが残らなかったので、9月13日に受領票を足しました。

そのあとの 9/14・9/15・9/22 の行は、受領票が「全工程 成功」でも合っていなかった出来事です。これが、想定を先に作って比べる突き合わせを足した理由です。

月の費用

部品月の費用根拠
受領票・突き合わせ・本番確認の取り込み0円X の API を呼ばない。すでにあるファイルを読んで、1行書くだけ
実行時間(GitHub Actions)0円朝の自動実行の全体で、9月は38回・合計577秒(1回の中央値は14秒)。無料枠の中
手元の本番確認0円公開したページを読むだけ
(参考)朝の自動実行が X から読む分9月は約0.88ドル(概算)自分の投稿の取り込み160件で約0.80ドル、自分宛の返信の取り込み16件で約0.08ドル。確かめるためだけの費用ではなく、朝の実行そのものの費用

部品ごとの役割

部品役割足した日
開始時刻の控え開始時刻と、使った金額の数え始めの値を控える9/13(金額は 9/22)
受領票工程の成否、照合の結果、画像、サムネ、使った金額の前後の差を1行に書く。途中が失敗した朝も書く9/13
突き合わせ前の日の時点の記録から想定を作り、実際と10項目で比べて、受領票の行に足す。失敗しても、ほかの工程は止めない9/25
本番確認(手元)公開のあとに本番のページを確かめ、結果を1行記録する9/27
本番確認の取り込み手元の本番確認の記録を、翌朝の受領票に取り込む9/28
投稿ボードの「今朝の実行」の行その日の受領票を、ボードの上のほうに出す9/15
保存受領票を含む朝の出力を保存する。前の工程が失敗していても走る8/19

関係する記録

  • 解剖 01 ── 毎朝1本、X へ自動投稿する仕組みの構造
  • ツール「X自動投稿ボード一式」
  • X投稿を自動化した──HTML1枚から37日
  • AIの「読みました」「直しました」を、ぼくはどう確かめているか ── 自己申告と実際が違った3回
  • 自動化の翌朝、botはgitで死んでいた

2026-10-02 更新: 図を、上から下への流れに描き直しました(箱と注記の文字は同じです)。あわせて本文の「流れは左から右です。」を「流れは上から下です。」に直しました。

この工場の続きはXで実況しています → @hitoriaifactory
